由(you)杭州(zhou)華新機電工程(cheng)(cheng)有(you)限公司(si)總包的(de)華潤電力(li)(溫州(zhou))有(you)限公司(si)兩臺1600t/h卸船機滾裝工程(cheng)(cheng)順利竣(jun)工。

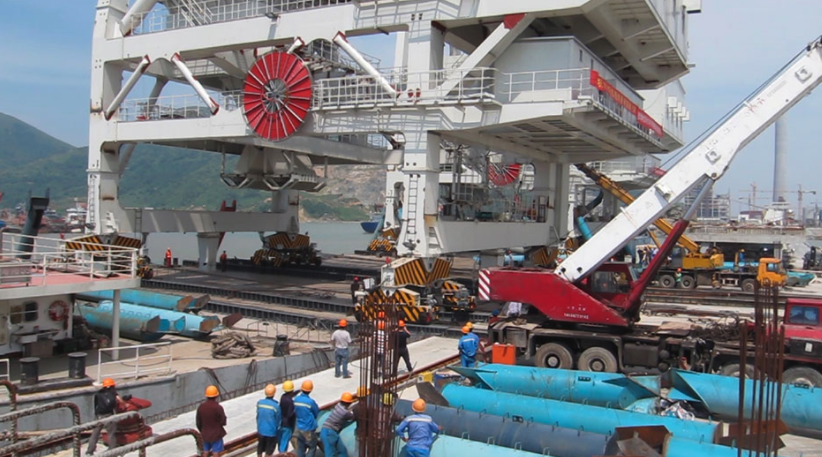

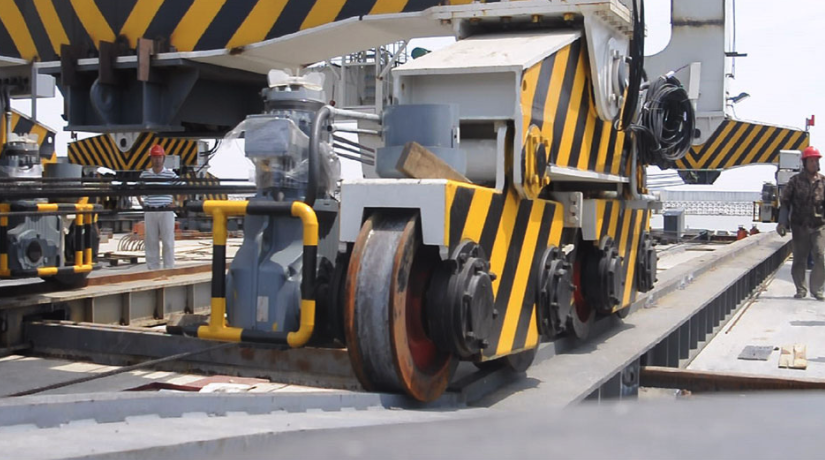

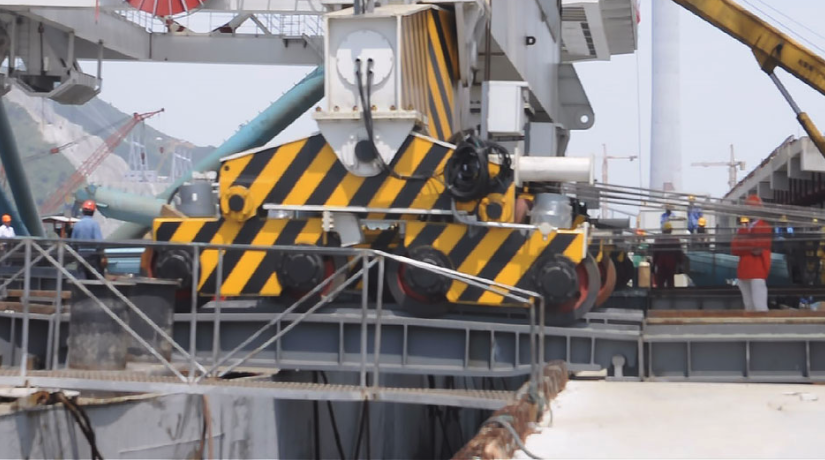

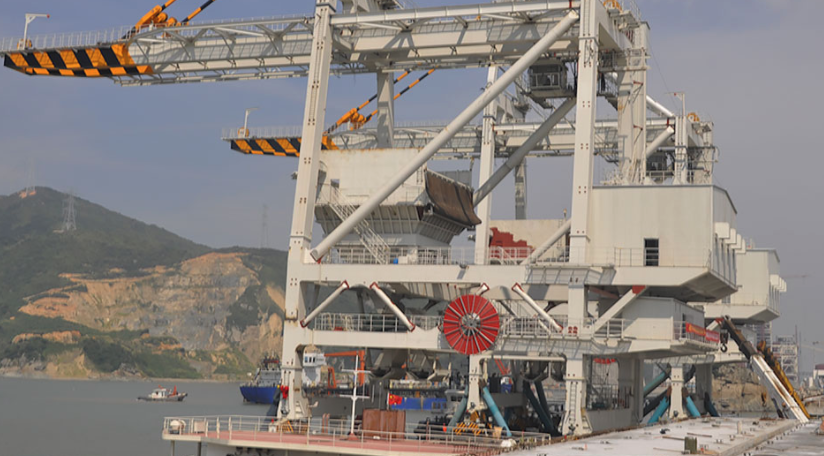

該兩臺卸船(chuan)機于2013年(nian)6月(yue)底在張家港(gang)制造基(ji)地整機安裝(zhuang)(zhuang)結束后,于7月(yue)11日(ri)(ri)開始滾(gun)(gun)裝(zhuang)(zhuang),分別于7月(yue)11日(ri)(ri),7月(yue)13日(ri)(ri)滾(gun)(gun)裝(zhuang)(zhuang)上(shang)船(chuan),7月(yue)17日(ri)(ri)出港(gang),經(jing)7天(tian)海上(shang)航(hang)行后,卸船(chuan)機抵達電廠碼頭,7月(yue)26日(ri)(ri)和(he)28日(ri)(ri),卸船(chuan)機正(zheng)式滾(gun)(gun)裝(zhuang)(zhuang)上(shang)岸并順利頂(ding)升入軌。
華潤電力兩臺1600t/h卸(xie)船機(ji)滾(gun)裝工程是華新(xin)機(ji)電首次自主進(jin)行大型設備的滾(gun)裝。在整個工程中,項目相關領導和技術(shu)人員(yuan)對碼頭水(shui)(shui)工滾(gun)裝段要求、海上運輸卸(xie)船機(ji)工況的特殊要求、駁船選(xuan)型、以及如(ru)何利用潮差和船舶吃水(shui)(shui)深(shen)度、鉸接滾(gun)裝過渡梁設計等諸多關鍵點作了(le)深(shen)入(ru)的探討和研(yan)究,也因此獲(huo)得了(le)許多寶貴(gui)的經(jing)驗。

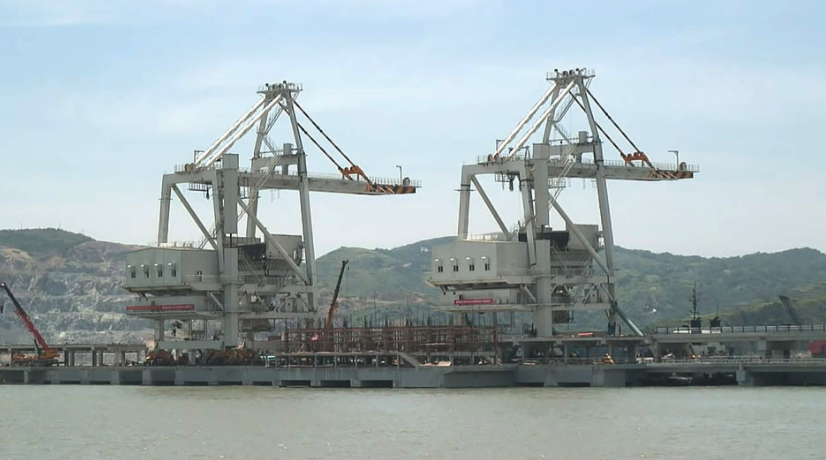

滾裝工程的順利(li)竣工,不僅為(wei)使用單位的順利(li)投產提供了(le)有力的保(bao)證,同時為(wei)公司大型設備整(zheng)機交付、開拓國際市場(chang)奠定了(le)堅實的基礎。
